581850分,随着两名施工人员将最后一根跳线安装完毕,从容下杆,龙凤10kV带潭线停电施工至此全面完成,线路全线贯通,所有用户全面恢复供电。

根据公司统一安排,56—8日,公司计划拆除35kV龙变的部分线路,龙凤境内有510kV线路需配合停电,龙凤所城网10kV大龙潭线工程也在此期间统筹施工。此次施工在公司电网大建设的背景下,并不起眼,只能算是一个工程,但就是这个工程施工环境复杂、协调难度大、停电范围广等原因,一直牵引着恩施市供电公司、地方政府和参建单位的关注目光,写下了投入200余名施工人员、三天全线贯通的举措,为今年的龙凤镇中心电网迎峰度夏提供了坚强的保障。


迫在眉睫改造


    龙凤镇集镇,距州城中心15kM“318”“209”国道在辖区内交汇而过,是州城新区的重要组成部分,交通便利,人流物流集中。随着人民生活水平不断提高,集镇配网用电负荷大幅度增加,线损高、故障多、抢修重的矛盾突出。

由于集镇网改时间早,电网装置设备老化严重,在夏季和冬季两个用电高峰期,电网设备供应十分吃力,烧毁设备的现象时有发生,供电服务压力大,电网改造迫在眉睫。

近年来,公司通过向省公司和恩施公司汇报,争取到配网改造项目,56日,项目全线动工,改造主线全长6.39公里,共投资845万元。改造过程中,还结合龙凤新区的发展要求,对一些线路作出调整,使电线不再影响市容市貌,所有电路线全部使用绝缘导线,不再是以前的裸线,完全按照城网建设标准建设,大大提高了安全可靠性。



风雨无阻施工


    “这个工程是出来的。施工单位湖南畅达公司负责人用一句话,描述了参与工程建设的感受。

56—8日三天的时间里,龙凤集镇施工现场呈现一派热火朝天的景象,公司组织的两百多名施工人员在这里冒雨大会战

 此次输电线路改造施工点多面广,战线长,改造线路涉及重要用户多,由于施工路段为集镇交通要道,车流量较大,存在较大的安全隐患。为确保工作顺利进行,恩施市供电公司提前制定详实的工作方案,做足了前期准备工作,该公司领导班子高度重视,密切关注,一线指挥,对人员进行精密、细致的安排,对工作现场进行安全分析和预控。此外,在作业现场,该公司相关部门工作人员分别在各个施工点分片监督,致力排除一切不安全、不合理因素及各种安全隐患,使施工现场安全生产可控、能控、在控,确保工程顺利的完成。



在施工现场,工具与电杆、金具碰撞的清脆声,与吊车的轰鸣声交织在一起,成为一首和谐悦耳的协奏曲,施工显得井然有序,忙而不乱。然而,天公不作美,56日至7日,在工程建设攻坚期,雨一直下个不停,这个施工带来了不小阻碍,也考验着施工现场安全管控水平。

没事,咱接着干,为了防滑,我们给电杆遮上雨伞……”现场施工安全员陈师傅一面指挥杆上作业人员在杆上固定好雨伞,注意安全,一面调侃到。

 在恶劣的环境之下,施工人员雨水与汗水交织,施工人员穿着被雨水淋湿的衣裳,卷起被泥巴糊满的裤腿,继续投入战斗……全体施工人员以其特有的乐观向上将艰苦化作一声声爽朗的笑……他们没有退缩,只有一个目标,那就是必须在规定时间内完成既定的工作目标,保证居民正常用电。

    施工人员辛苦劳动,后勤保障少不了。龙凤供电所后勤工作人员特别细心,专门给队员们安排了姜汤,送到大家手中,为大家驱寒。大家深受鼓舞,士气大增,搬运材料、制作接线,每个人都踩着有力的节拍,奋力作战。由于前期准备充分,人员组织得力,进度较快。





政府相助招出


    占地挖坑、索要赔偿、林木砍伐,对于任何一个电网工程来说,无疑都是非常烦琐、让人特别头疼的问题,由于客观原因,使得本来就很紧张的工期更加迫切。



 54日下午,经过协调人员的说服下,客户终于同意挖杆坑,免得夜长梦多,客户反悔,施工人员连夜抢挖杆坑,5日凌晨536分,龙凤集镇一处施工现场,还是是车灯通明,施工人员通宵抢挖杆坑,大伙相见,相互一笑,问声早安,便各自上车,赶往下一个工作现场。

    而在此之前,公司以也已按照职责分工做好了相关方案的制定,为此次大会战做好了准备。同时,公司和龙凤供电所第一时间向龙凤镇党委政府以及恩施市经信局进行汇报,赢得了支持。龙凤政府组织了工作专班,安排派出所、交通等有关部门和小龙潭村委会全力支持供电公司工作,为整个线路改造工作的顺利实施打下了坚实基础。

 然而,在接下来一处杆坑开挖现场,就不是那么容易,客户极力阻拦,说什么也不许立杆,并只身跳进杆坑内阻扰施工,供电所8次次协调无果。为确保工程顺利进行,龙凤派出所出动数名干警、龙凤村委会派出专人对其进行强制带离,确保了施工顺利进行。

    面对棘手的民事协调工作,龙凤政府迎难而上,通过晓之以理,动之以情,对村民做思想工作,对村民们进行解释,协调工程中出现的各种问题,坚持原则,并不一味迁就村民的不合理要求和无理纠缠。同时还与施工单位密切配合,制订详细的施工方案,确保工程施工正常进行。

在龙凤政府的高度重视和大力支持下,啃掉了电力建设上的拦路虎跘脚石,使电力建设工程顺利进行。如今,龙凤10kV带潭线竣工送电。这个电力工程的建设,有力的改善了龙凤集镇电网结构,对龙凤经济发展和人民生活用电水平的提高起到了一定的促进作用。




客户理解投诉


    三天的时间里,两天下雨,在龙凤集镇,200余供电施工人员正在冒雨施工。那是公司为缩短停电时间,与时间赛跑,整合公司精干施工力量,组织200多人的施工班组工作人员利用周末休息联合施工,加快完成10kV带潭线改造工程,最大限度减少施工停电对客户造成的影响。

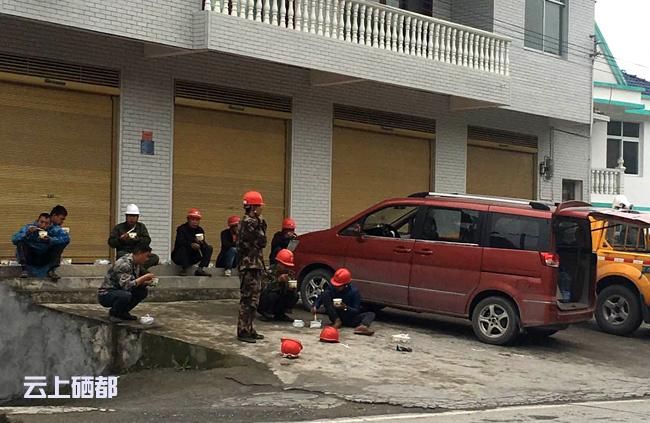

十几米高的杆上,施工人员在风雨中一站就是几个小时,杆下施工人员们淌过混浊的水坑,齐心协力地进行材料递送工作。在施工现场监督的施工进度及安全的安监人员也没有退却,使终在风雨中和施工人员战斗在一起。中午,后勤人员送来工作餐,施工人员有的蹲在路旁,有的就着施工车辆,有的直接站在电杆上,简单吃完送来的盒饭,未做片刻休息,又接着开始工作。附近的居民看着雨中施工的供电施工人员,纷纷投来惊异与赞叹的眼光。

施工期间,持续的停电更是让很多人措手不及,停电范围大、时间长,为扎实做好停电施工各项工作,龙凤供电所强化协同配合,提前七天印制停电通知,由网格员逐一通知到每个企业用户,同时通过张贴通告,利用微信、微博等方式进行大范围的宣传,努力扩大居民知晓范围,争取获得广大人民群众的理解支持。

经过三天的坚苦作战,581850分顺利完成了所有的施工任务,大力提高了供电设备健康水平和供电可靠性,为龙凤集镇用户迎峰度冬期间安全稳定用电奠定了基础,圆满实现了施工安全和工程质量无问题以及客户零投诉。
